圖書館、檔案室氣體滅火系統設計及施工安裝方案
圖書館、檔案室增設氣體滅火系統,設計保護區域為一間檔案室,檔案室氣體滅火系統施工完成后有手動、自動、機械啟動三種啟動方式,能夠有效保障法院檔案室的消防安全。
一、項目概況

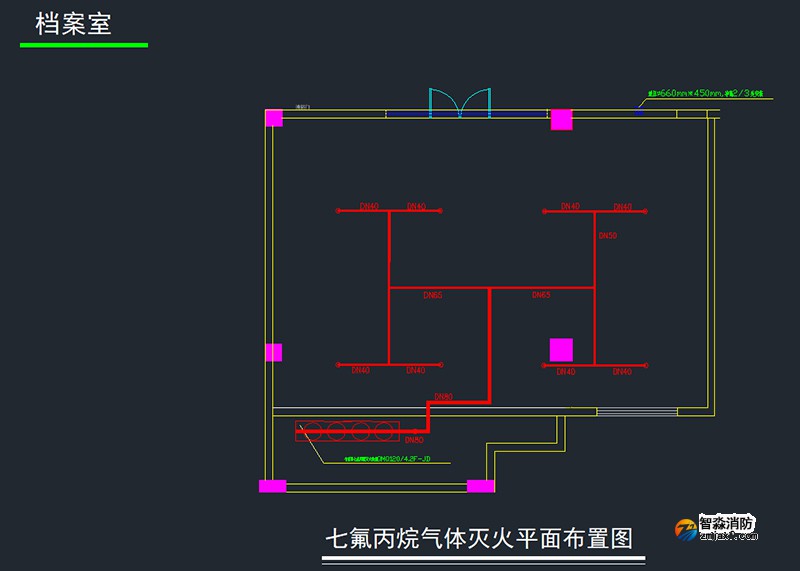

該圖書館、檔案室為新建房間,防護區面積為110㎡,高5m,念海消防根據客戶需求及《氣體滅火系統設計規范(GB 50370)》,設計濃度為10%,設計噴放時間小于等于10S,檔案室氣體滅火系統設計采用4只120L的管網七氟丙烷滅火系統,設有特定的氣瓶間,噴頭分布均衡,保障藥劑噴放均勻。
二、檔案室氣體滅火系統施工安裝流程
1、項目對接會議:銷售工程師和工程部同事召開項目對接會,會議主要是施工前的主輔材準備、施工注意事項、施工進度把控及施工人員安全,確保施工順利完工。
2、施工過程
(1)進場前培訓:去現場前進行安全風險預估,提前準備好安全預案,準備好安全預防設施,到現場做好安全培訓再施工。
(2)施工展開
①探測器、報警設備施工:

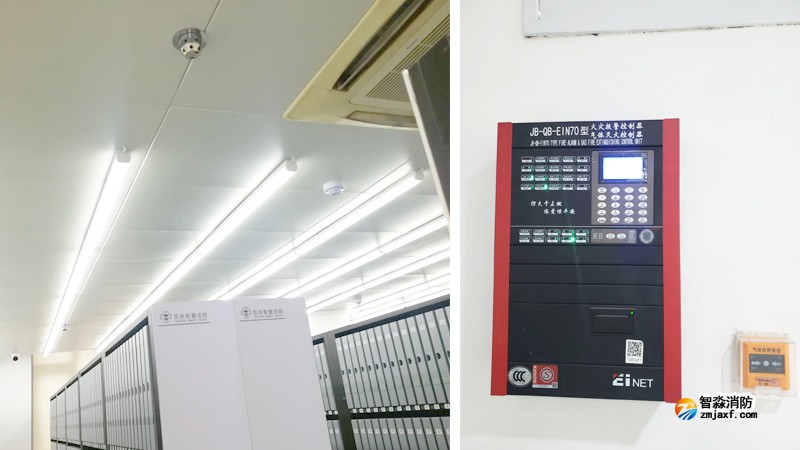

報警設備傳輸線路采用不同顏色的絕緣導線,采取鍍鋅線管保護方式布線,布線中間無接頭,線管橫平豎直,報警系統及疏散指示應急照明系統使用的電源應盡可能使用消防專用電源,并帶有備用直流電源。根據不同的場景選擇不同的感溫,感煙,火焰,火花探測器,快速感知火情。
②氣體滅火管道施工

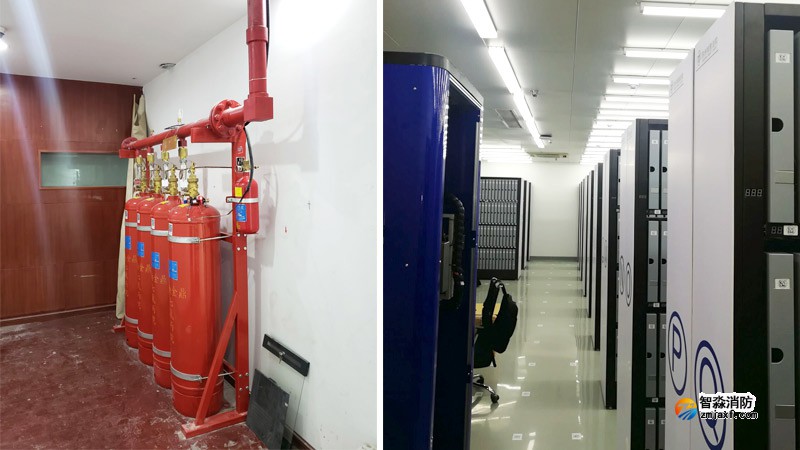

管道采用高壓無縫鋼管,內外鍍鋅,達到規范要求的承壓強度;根據滅火劑流量定制噴頭,管道施工橫平豎直。
③掃尾驗收部分
檔案室氣體滅火系統裝置、標識標牌安裝,在安裝完滅火裝置后現場打掃干凈,并組織客戶檔案室氣體滅火系統測試驗收,培訓及資料移交。
三、檔案室氣體滅火系統設計及施工要點

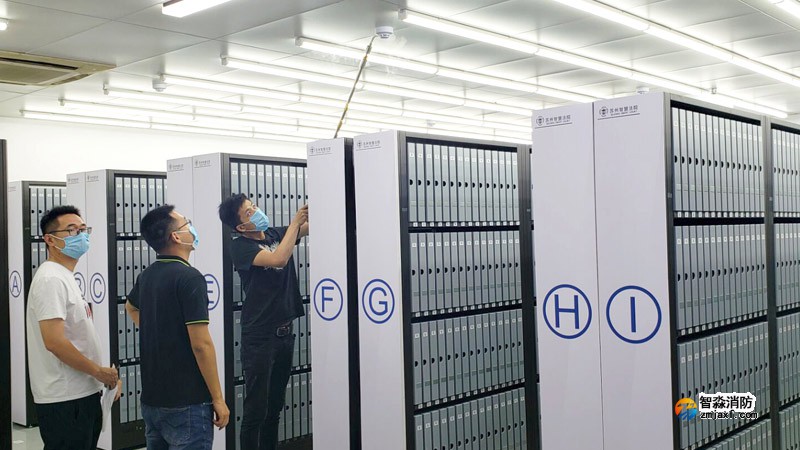

1、檔案密集架距梁頂距離:檔案室氣體滅火系統設計核心在前期,檔案密集架距梁頂距離太小,感煙探頭容易因不透風產生誤報。
2、檔案室切電處理:對于像檔案室這種非消防用電系統一般有空調或新風系統,照明等,需在煙感和溫感同時動作時,電源被切掉。這一點在一些已經通過消防驗收,又新增建設的檔案室、通訊機房等重點防護區經常會被遺漏,消防檢查會被罰款。在處理此類項目時,核心關鍵在前期準備,防護區要單獨設置配電箱,配電箱具備給24V直流信號市電總開關可以被切電的功能,注意脫扣功率等問題哦。
3、信號反饋處理:施工完后,將火警、故障、放氣信號通過輸入模塊反饋到建筑的消防控制中心,讓消防控制中心值班人員可以第一時間了解檔案室消防安全狀態。檔案室消防系統信號沒有反饋,消防查到也是要罰款的。
? ? ? ? 江蘇智淼氣體滅火有限公司是一家氣體滅火系統整合,氣體滅火設計,組裝,調試等專業的氣體滅火系統集成商,我們的產品分“有管網七氟丙烷氣體滅火系統”、“無管網七氟丙烷氣體滅火系統”我們與數多家氣體控制主機商深度合作,有利達氣體控制系統,海灣氣體控制盤,北大青鳥,泰和安等氣體滅火控制系統品牌,智淼君安自主氣體滅火控制柜,本公司專業從事七氟丙烷、氣溶膠、超細干粉、IG541氣體、 二氧化碳、泡沫等滅火系統的銷售、安裝及售后服務為一體的高科技民營企業。公司技術力量雄厚,擁有一支專業的工程設計和安裝技術服務隊伍,并建立了完善的質量保障和售后服務管理體系,江蘇氣體滅火管網:http://www.www.denverokie.com/;氣體滅火服務熱線:4006-598-119
